企劃書的撰寫當中需畫製作甘特圖

但是沒有特殊軟體要怎麼畫?

用EXCEL就可以辦到摟!

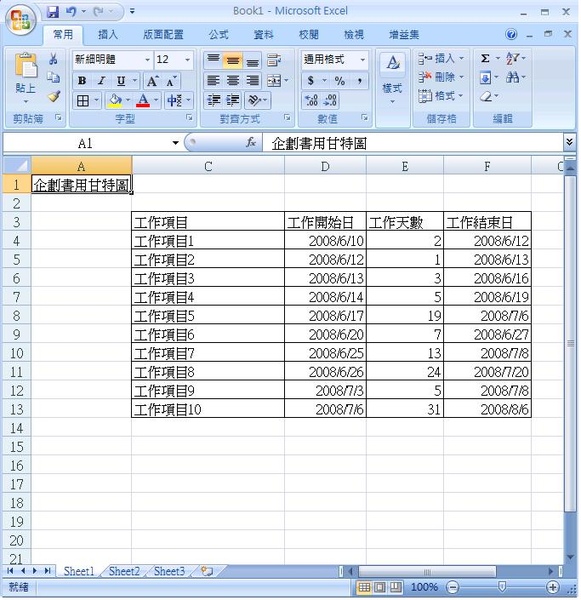

1)開啟excel 07將資料打成表格

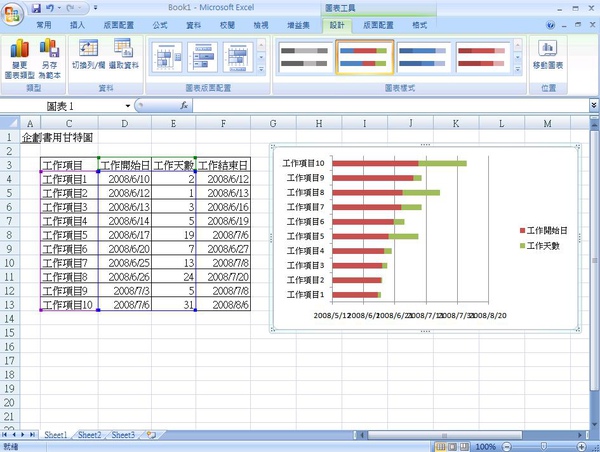

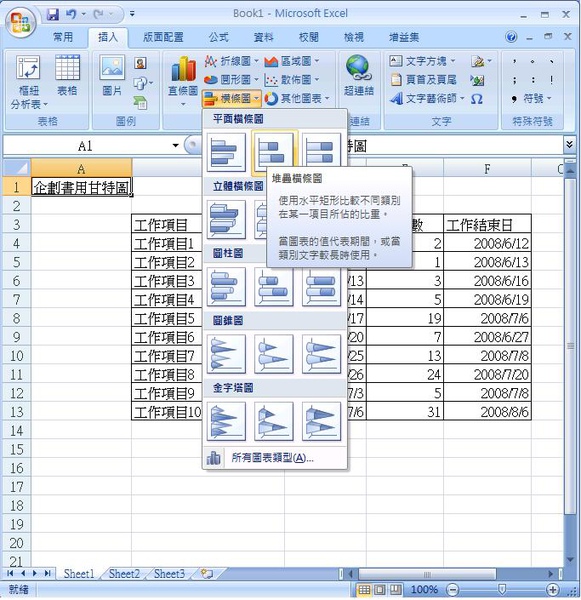

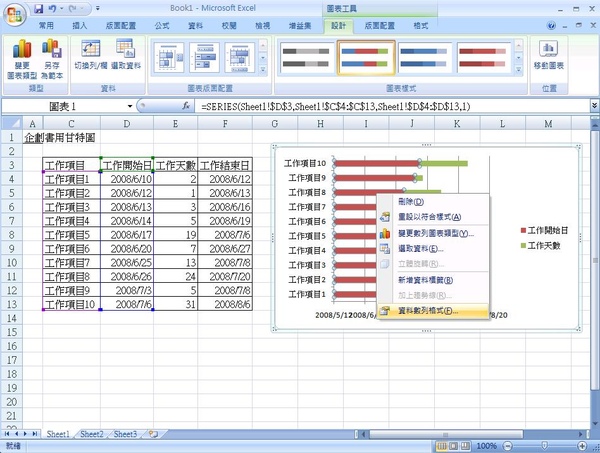

2)如圖示當中選擇圖表,堆疊橫條圖

3)表格出現啦!這時點右鍵,然後按選取資料

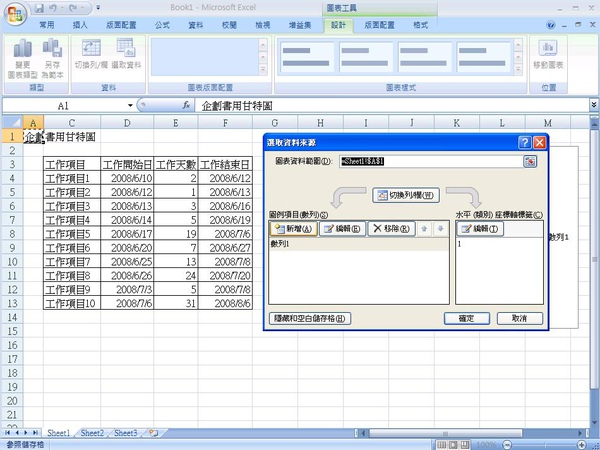

4)按新增

步驟4.JPG 步驟5.JPG

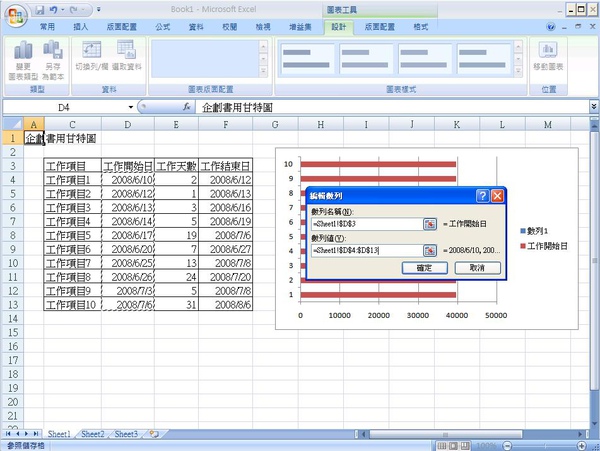

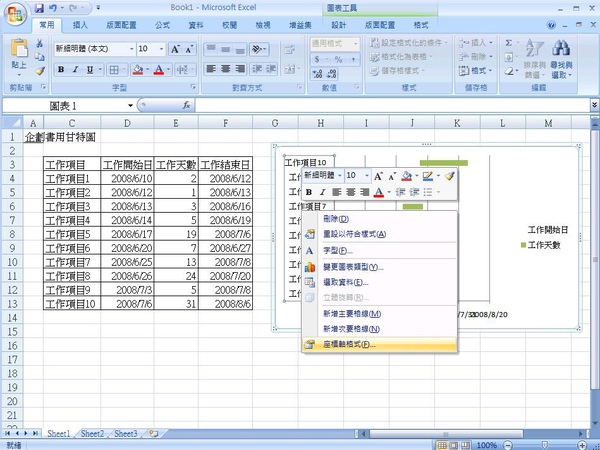

5)數列名稱選擇開始工作日,數列質選擇D4~D13當中的日期,然後按確定

6)在按一次新增,數列名稱選擇工作天數,數質列選E4~E13當中的天數,後面的圖就會出現紅色和綠色兩段

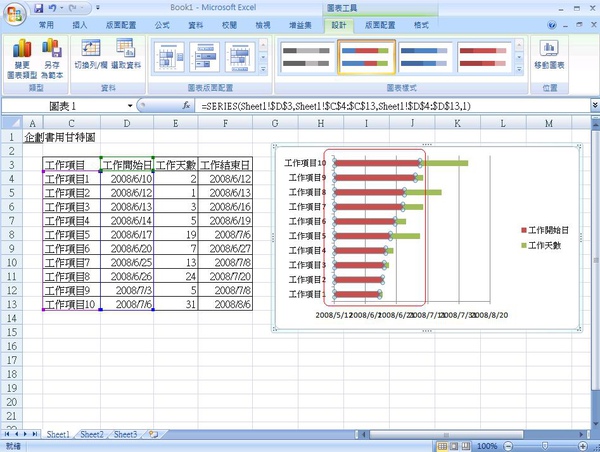

7)接著按編輯,然後去拉C4~C13,工作項目名稱就會出現,然後按確定

8)在表格工具當中可以改變顏色

9)接著,點一下圖中的紅色bar,按右鍵

10)點選最下面的選項

11)然後就會出現這個框

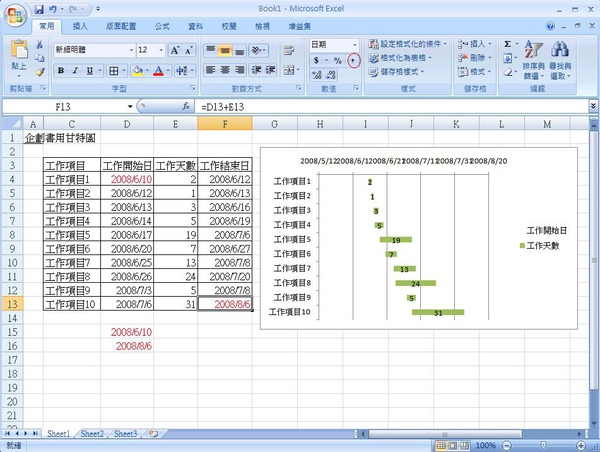

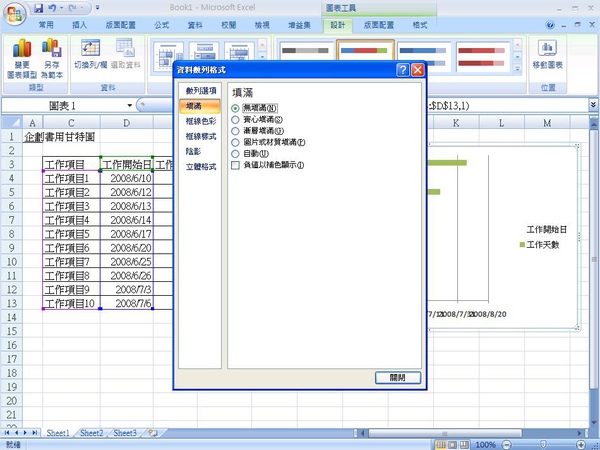

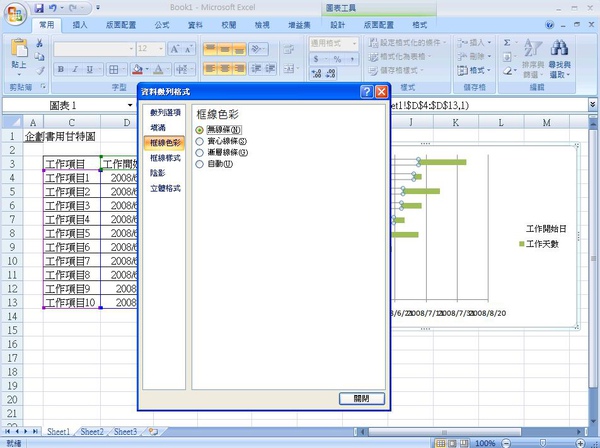

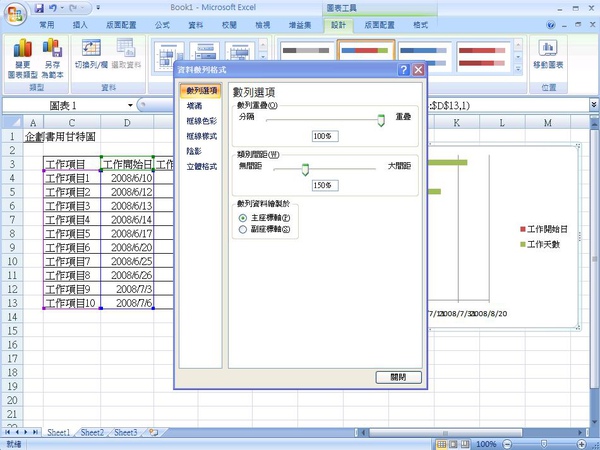

12)在第二個填滿的地方選擇無填滿,在框線色彩的地方選擇無線條

步驟12.JPG 步驟13.JPG

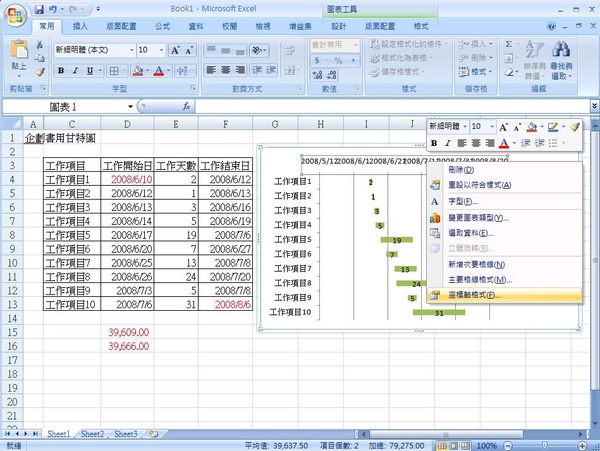

13)然後表格就會變成這樣,紅色的地方不見了

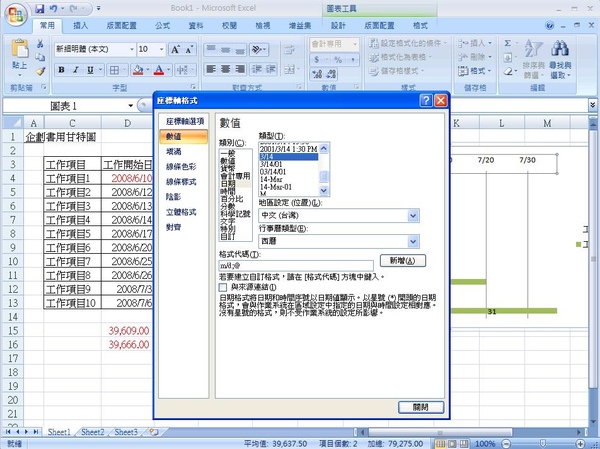

14)接著點一下工作項目,然後點右鍵,選擇最下面的選項

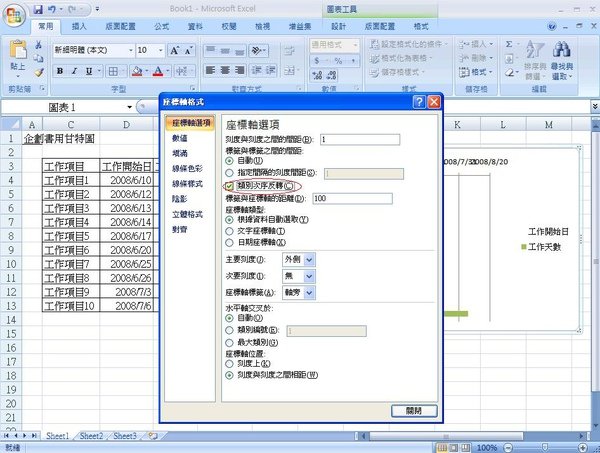

15)在類別次序反轉的地方勾選起來

16)工作就會照著開始的日期從上排到下面,接著在下面打上工作開始的第一天日期和工作結束的日期(紅色的日期)

17)將剛剛打上的兩個日期選起來,然後看到會計專用下面的逗點滑鼠點一下,日期會變成數字

18)接著點一下圖表上方的日期部分,點右鍵,選最下面的功能

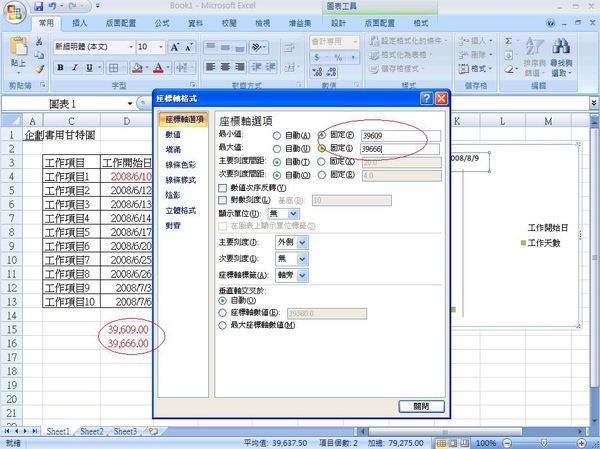

19)在坐標軸選項的最小值當中輸入開始工作日第一天轉換後的數值,最大值輸入工作結束日轉換後的數值

20)之後,選擇數值的部分可以做更動,如果工作都在同一年當中進行就可以只選擇只顯示圖中的月份和日期的部分

21)最後圖表就完成啦!

如果圖片看的不太懂的話youtube上面有英文版的動畫可以觀看

網址是<object width="425" height="344"><param name="movie" value="http://www.youtube.com/v/HQwE0Xv1lAA&color1=0xb1b1b1&color2=0xcfcfcf&hl=zh_TW&feature=player_embedded&fs=1"></param><param name="allowFullScreen" value="true"></param><param name="allowScriptAccess" value="always"></param><embed src="http://www.youtube.com/v/HQwE0Xv1lAA&color1=0xb1b1b1&color2=0xcfcfcf&hl=zh_TW&feature=player_embedded&fs=1" type="application/x-shockwave-flash" allowfullscreen="true" allowScriptAccess="always" width="425" height="344"></embed></object>
